广州市佳德电梯有限公司
广州市佳德电梯有限公司

新闻中心

NEWS
旧楼加装电梯解决方案(广州市)
来源: | 作者:佳德 | 发布时间: 848天前 | 527 次浏览 | 分享到:
随着人口老年化及楼价的不断攀升,旧楼加装电梯是大势所趋,也是政府倡导和鼓励的民生工程,为此,省政府和市政府相继出台了相关政策文件。

一、本项目的宗旨:改善生活质量,提升物业价值。

随着人口老年化及楼价的不断攀升,旧楼加装电梯是大势所趋,也是政府倡导和鼓励的民生工程,为此,省政府和市政府相继出台了相关政策文件。

目前本楼已有业主自发倡议集资加装电梯,并得到广泛的支持,既然电梯迟早要装,当然是早装早享受。如今材料和人工费用都在涨价,钱放在银行贬值,但投资加装电梯却有可观的增值利益。二手房产交易成交数据显示,越秀区二手电梯楼均价约11000元/m2,比楼梯楼高3000元/m2。有专业人士估计,加装电梯的楼梯楼二手均价将升值15%以上,在9000~10000元/m2之间,加装电梯后还可以增加房产建筑面积。以6号楼五楼70平方米单位为例,加装电梯投资1.2万元,原价值70*8000元=56万,加装电梯后价值为72*9600元/平方米=69.12万元,升值13万元,十倍的投资回报率!在目前高通胀的时代,这是最明智的投资,重要的是电梯改善生活质量,提高工作效率,电梯是现代生活的基本需要。

二、加装电梯流程及周期

加装电梯的手续和流程几乎和房地产开发一样繁琐,首先是业主内部协调、筹资,这是一件繁琐的工作;接着找建筑设计院设计方案、规划局审批、批前公示、甚至听证、之后出建筑施工方案,申请建设工程规划许可证、接着开始建设施工、报建、工程监理、装修、建设工程规划验收、电梯采购、订制、安装、单位开证明到供电公司申请380V三相电源、委托有相关资质公司安装电缆电箱、申请施工许可、申请供电局验收、加装电表;加装电梯前要到质监局申请开工,竣工后申请办理电梯验收手续、还有建筑工程的监理、竣工验收等,还要派业主代表去质监局接受电梯维保的培训学习…

为了顺利解决上述一系列麻烦事情,明智的做法是授权委托一家有资质、有实力、信誉好、有经验并提供“一条龙服务”的电梯公司实施工程计划,只要业主们做一个决定,所有问题均由电梯公司解决。

三、售后服务

尽可能选择本地品牌,价廉物美,经济适用,便于售后服务。

四、电梯井道式样选择

1、钢筋混凝土井道

2、钢结构井道

3、钢结构观光井道

4、钢筋混凝土观光井道

五、结构改造

推荐方案:钢筋混凝土观光井道

优点:

1、不影响楼梯及周边业主的采光条件

2、实用美观,个性鲜明,为生活增添时尚动感(附图)

六、加装电梯工程费用预算:

(一)、电梯井建筑工程预算

七、费用分摊方案:

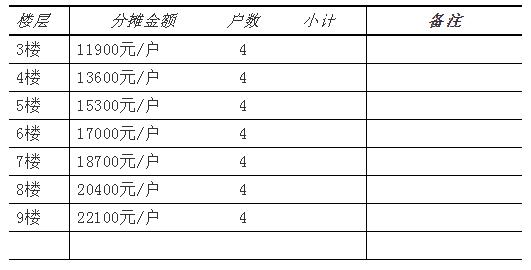

8号楼: 以6楼17000元为平均数,向上递增一层加1700元,向下一层递减1700元。

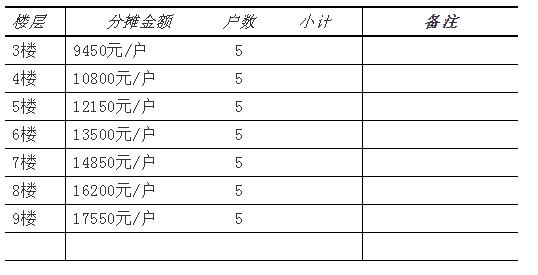

6号楼: 以6楼13500元为平均数,向上递增一层加1700元,向下一层递减1700元。

八、电梯日常使用维保及电费分摊

1、电梯维保费:

相关法规规定,电梯由具有相关资质的电梯维保公司或厂家负责维保,第一年由电梯公司免费维保,第二年每月最低300元维保费,3600元/年/28户=128元/户/年。

提示:如果电梯轿厢内允许广告公司挂广告,则广告公司可承担电梯月保费。

2、电费:

电梯运行时平均功率在3千瓦,即每小时3度电,按每户每天上楼10次(每次只有一人乘坐),每次上升15米,即10*15*30/3600=1.25小时*3=3.75度电*0.6元/度=每户2.4元/月。

为公平起见,电费6楼按平均数分摊,高一层多分摊10%,低一层减10%,供电局的电费集抄器会按预定的分摊比例将电费分摊到每户的电费单上,无需业主为琐碎的两块钱电费操心。

九、关于二楼的业主

由于电梯对二楼业主的意义不大,因此二楼(二层半)将不开电梯门,二楼业主无需参与集资和分担使用费用,但可以使用电梯。

十、关于不参与集资加装电梯业主的处理方式

加装电梯工程是基于本楼业主的共同利益集资兴建,本着公平自愿原则,业主可以参加,也可以不参加,希望3-9楼的业主基于自身及公共利益能积极参与,确实暂时不想参与集资加装电梯的业主,则不能擅自使用电梯,请自觉遵守。根据《物权法》及《广州市既有住宅加装电梯的办法》等相关法律法规,2/3业主同意加装电梯,则可以批准加装电梯。

如果目前不参加集资的业主以后要求参加集资,原则上允许,但为了对前期投资的业主实现公平,除了按计划补交集资款外,另需按该楼房增值的20%补交增值利益,补交集资款按原先集资比例归还其他业主。
